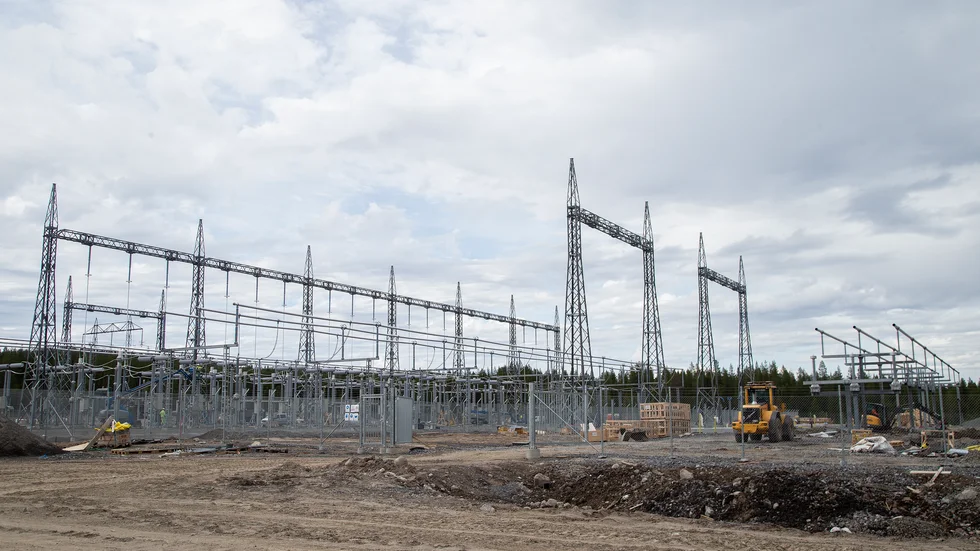

Ställverket i Råbäcken, som ligger cirka 20 kilometer väst om Piteå, med en total anslutningseffekt på 1200 megawatt togs i bruk 2013 och blev då den första nätanslutningspunkten för vindkraftprojektet Markbygden. Första etappen och delar av tredje kommer att anslutas där. Nu byggs det ett liknande "hjärta" i Trolltjärn i Arvidsjaurs kommun.
Byggytan är ungefär fyra hektar och det är ett 400 kilovolts ställverk som Svenska kraftnät äger och ett på 150 kilovolt som Enercon äger via bolaget Markbygdet net väst.
– Strömmen som alstras från vindkraften kommer in i det mindre och sedan kör man ut det genom "E4", det större. Det här är motorvägarna genom Sverige, säger Björn Sandström, platschef på det norska entreprenadföretaget Veidekke som sköter markarbeten och bygger fundament.
Det större ställverket skulle driftsättas i mitten av juli – men det har flyttats fram till slutet av augusti.
– Då drar man in kraftledningen in genom ställverket. Det mindre ställverket kan man driftsätta senare, säger Björn Sandström.
Projektet påbörjades hösten 2018 och ska vara färdigt i höst.
– 15 augusti ska vi vara slutbesiktade enligt tidsplan. Det är för kort byggtid kan jag säga. Marken hinner inte stanna av i och med att vi har schaktat ut och byggt upp fem–sex meter, säger Björn Sandström.
Investeringen för Trolltjärn 400-kilovoltsstation är under en halv miljard. Svenska kraftnäts investeringsram är 130 miljoner i projektet.
