BDX har varit aktivt i Markbygden sedan 2012 och av de runt 90 jobb företaget har kopplat till vindkraften är de flesta BDX-anslutna medleverantörer från närområdet. BDX bygger alla vägar och kranplaner, schaktar för fundament och grundlägger för där tornet till slut ska stå – dessutom har man tre täkter och en betongstation i området.
– Täkten i etapp två öppnade vintern 2018 och är den näst största i Markbygden. Hittills har vi kört ut strax under en miljon ton från den här. Under full produktion kör vi ut 15 000–30 000 ton i veckan. Så det går ut en hel del material. Vi har börjat återställa delar av täktområdet också, säger Elias Forsman, platschef på BDX.
Vanligtvis jobbar fem–sex personer i täkten plus de som krossar.
– BDX har krossat i stort sett allt material till hela Markbygden ända sedan 2012. Vi har kört ut strax över fyra miljoner ton totalt sedan dess.
Betongstationen har en kapacitet på cirka 80 kubik i timmen när den är i full produktion.
– Vi lovar 60 kubik men levererar 80 kubik. Vi levererar betong till ungefär tre–fyra vindkraftsfundament i veckan. Det går runt 1 500 ton betong per fundament, säger Elias Forsman.
Kontraktet med Enercon för etapp två skrevs under våren 2019 och då påbörjade BDX vägbyggnationerna.
– Vi planerar att vara färdiga hösten 2021. Sedan får vi se vad som händer med tredje etappen.

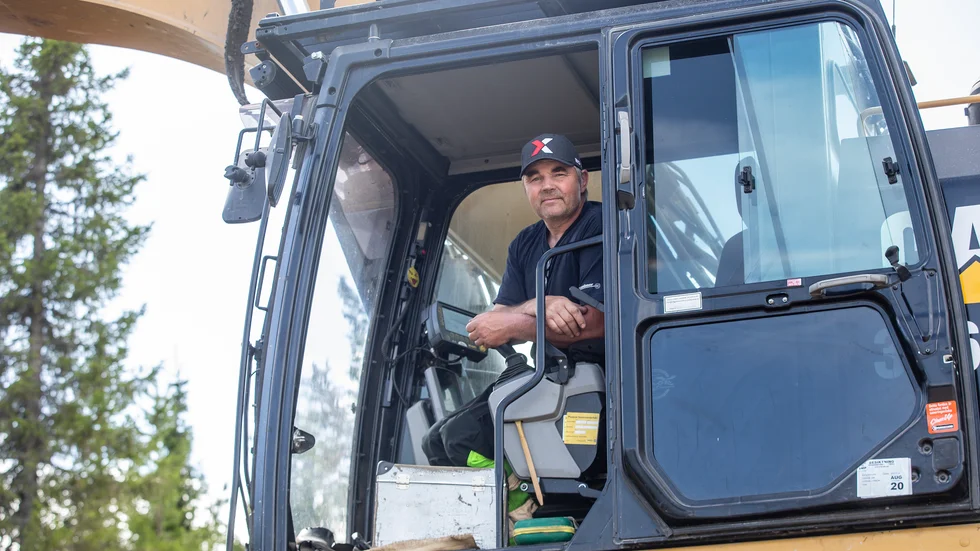

Ivar Danielsson, från Vilhelmina, kör grävmaskin för Boden-företaget Kjellin mining och entreprenad – en av BDX största medleverantörer.
– Det är spännande. Jag är van att vara i stora projekt, men det är intressant att se vad som händer. Jag gör dels vägen till en sådan här kranplan, sedan gör jag även själva kranplanen. Sedan städar jag upp runt om inför besiktning. Beroende på hur lång vägen ska vara och hur markförhållandena är kan det ta allt från en till tre veckor.
Det är mycket som ska stämma för att ett sådant stort projekt ska fungera.
– Det flyter på otroligt bra med tanke på hur många som är inblandade. Men det är ju Enercon, BDX och vi då, så det är bara tre steg det kan fallera på. Det är snabba beslut och inte som när man har med myndigheter att göra, säger Ivar Danielsson.
BDX bygger ungefär 15 mil bilväg i etapp två och det tar drygt 40 minuter att köra genom hela området. Grundplanen var att ställa upp 201 vindkraftverk – men det ser ut att bli 160.
